Sterke resultater for Hywind Tampen
22.05.2025

Nyhetene om Hywind Tampen ble presentert av Siri Espedal Kinden, VP Renewables i Equinor.
Resultatene viser at vindforholdene på norsk sokkel er svært gode for kraftproduksjon, og at Hywind-konseptet fungerer, i følge Kinden.
Hywind Tampen består av 11 turbiner, med samlet kapasitet på 94,6MW, som produserte 115,7GWt første kvartal 2025. Det kuttet til sammen 60.600 tonn CO2 fra Snorre- og Gullfaksfeltene, som vindparken leverer kraften til. Resultatene for kvartalet inkluderer tidsrom der parken har måttet redusere produksjonen som følge av lavere kraftbehov på plattformene. Det gjør at resultatene er enda bedre.

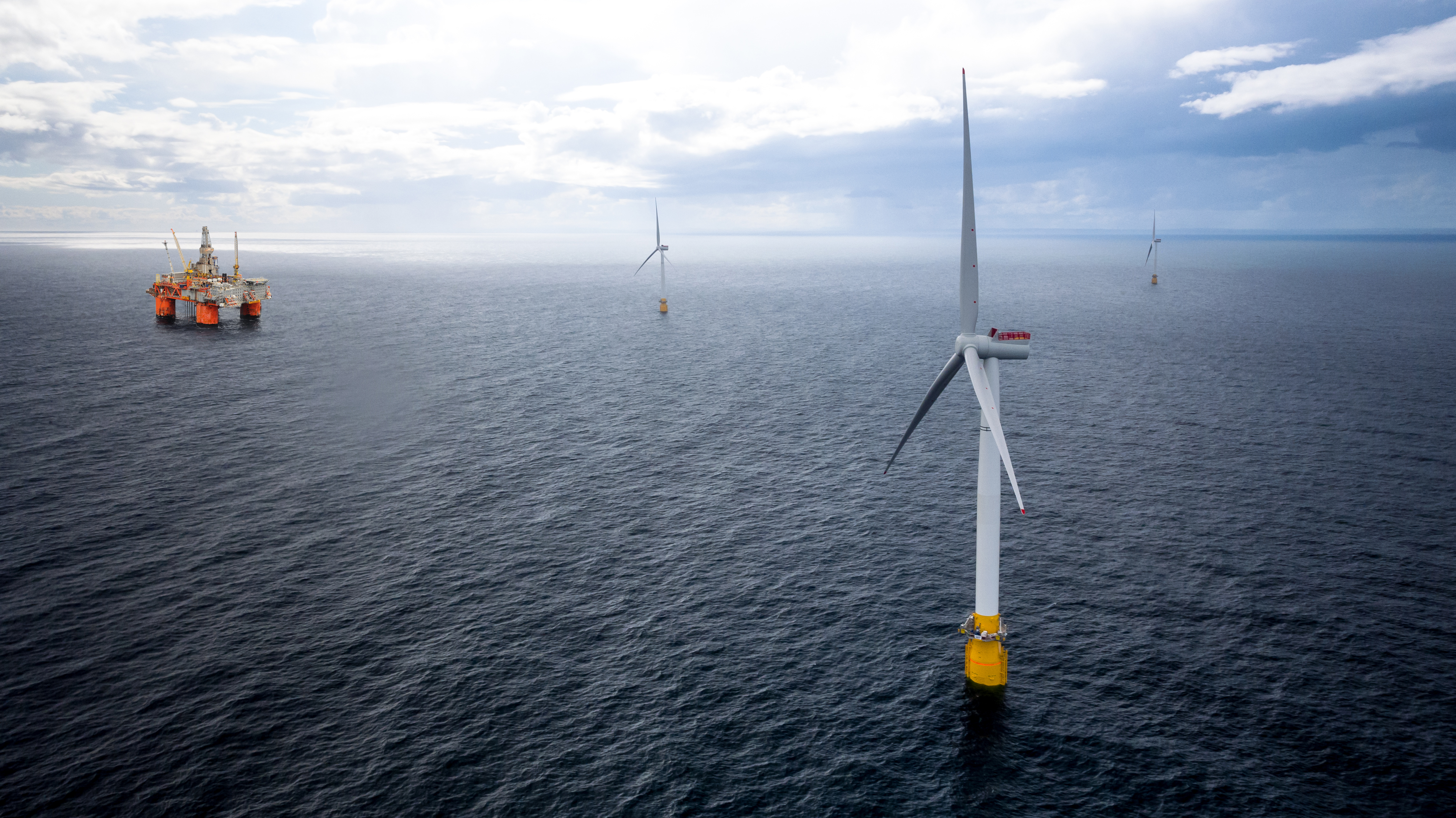

Hywind Tampen, som ble offisielt åpnet i august 2023, er verdens største flytende vindpark og den første flytende havvindparken som utelukkende forsyner offshore olje- og gassinstallasjoner med strøm (Snorre og Gullfaks).
- Dette er et pionerprosjekt, og er fortsatt verdens største flytende vindfarm. Vi har vist at vi får dette til og vi ser også fremtidige forbedringsområder. Samarbeid er svært viktig her, mellom leverandørledd og ikke minst mot olje og gassnæringen. Vi deler kontrollrom med Valemon, supplybåt med Oseberg, beredskapshåndtering med Gullfaks og vi bruker basen vår på Mongstad. Det gjør at vi kan dra nytte av et svært kompetent miljø med betydelig erfaring fra norsk sokkel, samt at vi reduserer driftskostnader. Hywind Tampen er svært viktig for å bygge kompetanse innen å drifte flytende havvind, sa Kinden.
Hywind Tampen ble bygget ut med en tradisjonell vindturbin, plassert på en betongbasert Spar-bøye kjent fra olje- og gassindustrien. Som følge av dette var det hele 60 prosent innhold fra norske leverandører i utbyggingsfasen, og flere av leverandørene har i ettertid levert varer og tjenester til havvindprosjekter andre steder.
Lokal produksjon
Aker Solutions på Stord var ansvarlig for design, innkjøp og fabrikasjon av de flytende betongfundamentene til vindturbinene, og på Dommersnes i Vindafjord ble fundamentene til vindturbinene glidestøpt. Ølen Betong leverte omtrent 35 000 kubikkmeter til prosjektet over en periode på 16 måneder.
Unitech fra Bømlo utviklet kabeldesign til prosjektet.
Hywind Tampen representerer det tredje teknologiske steget for Hywind-konseptet, etter Hywind Demo og Hywind Scotland, og har vært et viktig skritt mot fullskala kommersialisering for flytende havvind. Hywind Tampen opereres av Equinor på vegne av eierne i Snorre- og Gullfakslisensene, ifølge Equinor.
